Przejęcie IT zaczyna się od kontroli, nie od zmiany wszystkich haseł
Przejęcie IT po poprzednim dostawcy należy zacząć od ustalenia, które usługi są krytyczne, kto jest ich właścicielem i czy firma ma do nich własny, uprawniony dostęp. Dopiero po potwierdzeniu kont, kopii oraz zależności można planować zmiany. Dzięki temu ogranicza się ryzyko, że pozornie prosta operacja odetnie pocztę, kopie, aplikację biznesową albo zdalną pracę użytkowników.
Brak przestoju nie jest obietnicą, którą można odpowiedzialnie złożyć przed poznaniem środowiska. Nieudokumentowane integracje, pojedyncze konta administracyjne i nieprzetestowane kopie mogą wymagać dodatkowych działań. Celem jest ograniczenie ryzyka przez kolejność prac, testy, okno zmian i jasny warunek wycofania, a nie zapewnienie, że żadna zależność nie ujawni się w trakcie.

Co firma powinna przejąć po poprzednim dostawcy IT
Samo przejęcie laptopów lub skrzynki e-mail dotychczasowego administratora nie daje kontroli nad środowiskiem. Firma potrzebuje obrazu tożsamości użytkowników, urządzeń, serwerów, sieci, domen, licencji, aplikacji SaaS, kopii oraz relacji z innymi wykonawcami. Każdy element powinien mieć właściciela biznesowego, osobę lub podmiot administrujący i opis znaczenia dla pracy firmy.
Na początku odpowiedz na cztery pytania: co musi działać następnego dnia roboczego, kto podejmuje decyzję o zmianie, kto ma uprawniony dostęp administracyjny oraz od czego zależy dana usługa. Poczta może zależeć od domeny i DNS, a aplikacja od bazy danych, konta technicznego lub zewnętrznego operatora. Zebrane informacje nie muszą być od razu kompletne, ale powinny rozdzielać fakty potwierdzone od założeń i braków wymagających dalszej weryfikacji.
Brak dokumentacji zmienia kolejność prac, ale nie blokuje przejęcia
Niepełna dokumentacja jest ryzykiem, a nie powodem do chaotycznego przełączenia usług. Zespół przejmujący powinien zestawić informacje z umów, faktur, list licencji, rejestru domen, konfiguracji urządzeń, list użytkowników, zgłoszeń oraz rozmów z właścicielami procesów. Każdą pozycję warto przypisać do właściciela i oznaczyć, czy jej działanie oraz dostęp zostały potwierdzone.
Szczególnej uwagi wymagają konta administratorów serwerów, urządzeń sieciowych i systemów backupu, konta techniczne aplikacji, domeny, rekordy DNS, tenancy chmurowe, subskrypcje oraz adresy rozliczeniowe. Nie wpisuj haseł, kodów MFA ani sekretów do arkusza lub zwykłego e-maila. Rejestr ma wskazywać, gdzie znajduje się bezpieczny rekord dostępu i kto może zatwierdzić jego przekazanie.

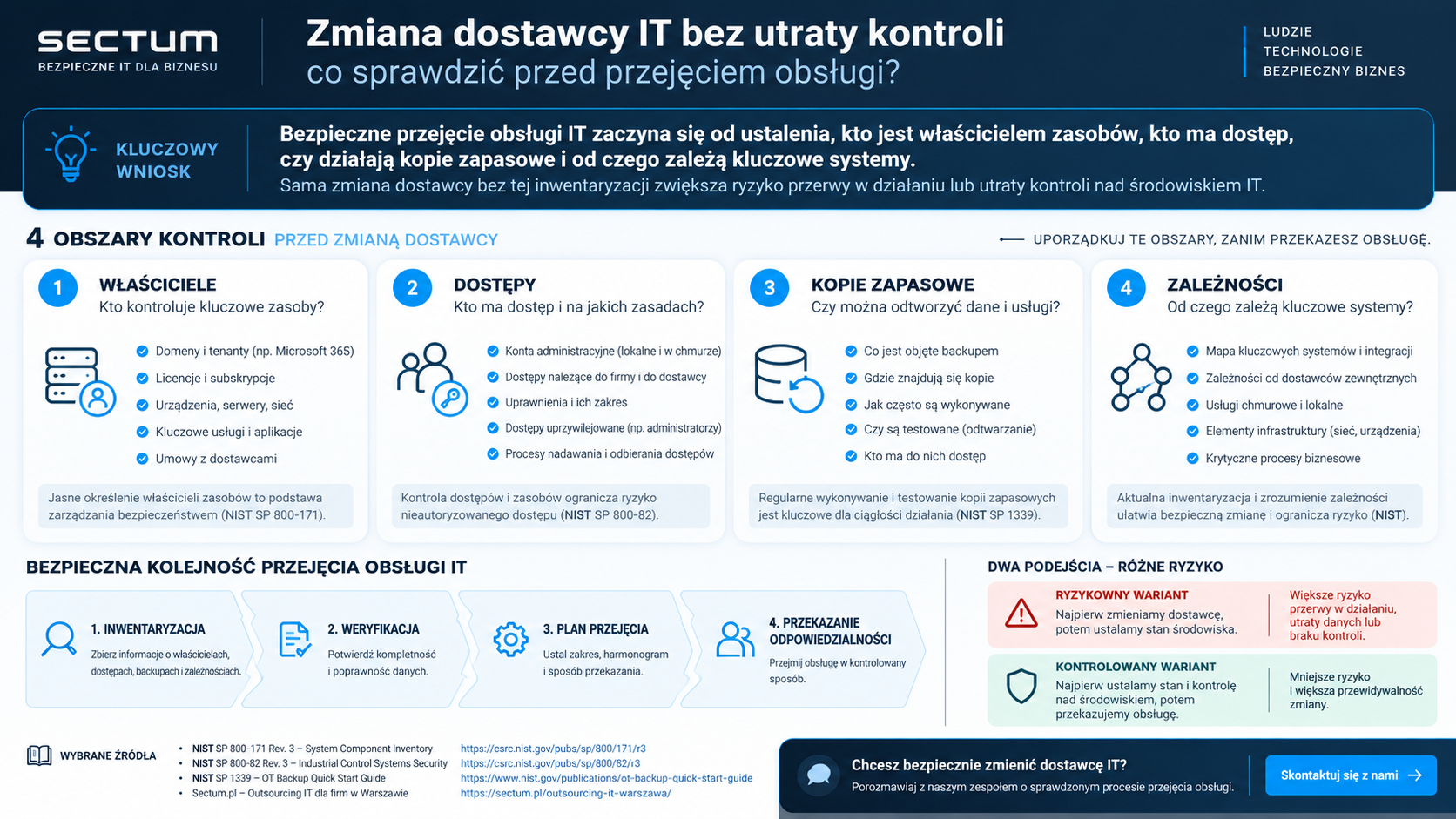

Cztery etapy kontrolowanego przejęcia obsługi IT
Pierwszy etap to ustalenie zakresu, właścicieli, kryteriów odbioru i okna zmian. Trzeba rozdzielić bieżące wsparcie użytkowników, administrację infrastrukturą, zakupy, projekty, bezpieczeństwo oraz utrzymanie aplikacji, za które może odpowiadać inny wykonawca. Dla każdej istotnej zmiany określ, kto ją zatwierdza, jaki jest oczekiwany wynik i kiedy należy ją zatrzymać.
Drugi etap to weryfikacja możliwości odtworzenia. Sama informacja, że „backup istnieje”, nie wystarcza: trzeba potwierdzić zakres kopii, lokalizację, dostęp, retencję i wynik ostatniego testu odtworzenia. CISA rekomenduje identyfikowanie danych krytycznych, przechowywanie kopii oddzielnie od systemów podstawowych oraz regularne testy odtworzenia.[1]
Trzeci etap to przejmowanie dostępów według priorytetu. Najpierw potwierdza się własność konta oraz ustanawia uprawnione osoby po stronie firmy, a następnie sprawdza MFA, metody odzyskiwania, listę administratorów i konta techniczne. Odebranie zbędnych dostępów powinno nastąpić dopiero po potwierdzeniu, że krytyczne usługi i integracje nadal działają.
Czwarty etap to stabilizacja i dokumentacja. W pierwszych dniach nie trzeba naprawiać wszystkich historycznych problemów. Priorytetem jest utrzymanie krytycznych usług, rejestrowanie zgłoszeń, zamykanie luk w wiedzy oraz zapis decyzji i otwartych ryzyk. NIST opisuje planowanie ciągłości jako połączenie oceny wpływu na działalność, środków zapobiegawczych, strategii odtworzenia, testów oraz utrzymania planu.[2]
Plan pierwszych 48 godzin, gdy poprzedni dostawca odchodzi szybko
W pierwszym dniu nie próbuj przebudować całej infrastruktury. Zbierz osobę decyzyjną po stronie firmy, właścicieli najważniejszych procesów oraz kontakt do dotychczasowego dostawcy. Zapisz systemy krytyczne, terminy umowne, znane konta, zależnych wykonawców i obszary nieznane. Najważniejsze jest ustalenie, kto może podjąć decyzję o zmianie, a nie stworzenie idealnej dokumentacji w jeden wieczór.
Drugiego dnia potwierdź dostęp firmy do domen, poczty, kont chmurowych, kopii, telefonii i systemów potrzebnych do rozpoczęcia pracy. Dla każdej usługi oznacz dostęp jako potwierdzony, niepotwierdzony albo niedostępny. Następnie uzgodnij kolejność zmian, kanał zgłoszeń, osoby odpowiedzialne i sposób testu po zmianie. Jeżeli firma nie ma dostępu do konta właścicielskiego, kopii lub systemu krytycznego, trzeba od razu przekazać to ryzyko osobie decyzyjnej.
Checklista macierzy przejęcia: czego nie pominąć
Jedna aktualna macierz przejęcia jest użyteczniejsza niż wiele niespójnych notatek. Nie musi być rozbudowanym systemem; powinna pozwolić znaleźć właściciela, status potwierdzenia i następne działanie. Dzięki niej łatwiej wykryć sytuację, w której konto administratora jest znane, ale zmiana jego hasła zatrzyma wysyłkę faktur, synchronizację danych albo wykonywanie kopii.
- Nazwa usługi i funkcja biznesowa, na przykład poczta, CRM, księgowość, pliki lub telefonia.
- Właściciel biznesowy, który określa priorytet i odbiera wynik zmiany.
- Właściciel techniczny oraz lista administratorów i zewnętrznych wykonawców.
- Status firmowego konta właścicielskiego, MFA i możliwości odzyskiwania dostępu.
- Zakres kopii, lokalizacja, wynik testu odtworzenia oraz osoba uprawniona do jego uruchomienia.
- Zależności: domena, DNS, tożsamość, baza danych, integracja, operator lub usługa zewnętrzna.
- Otwarte ryzyko, właściciel działania i termin kolejnego potwierdzenia.
Domena, Microsoft 365, hosting i rozliczenia wymagają osobnej kontroli
Domena i DNS są elementami ciągłości działania, a nie tylko ustawieniem strony WWW. Potwierdź rejestratora, dane abonenta, kontakt administracyjny, metody odzyskiwania oraz dostęp do stref DNS. Zmiana rekordu może wpłynąć na pocztę, stronę, VPN, podpisywanie wiadomości lub aplikacje, dlatego przed zmianą trzeba zapisać konfigurację i zaplanować test.
W Microsoft 365 lub Google Workspace sprawdź firmowe konta administracyjne, role uprzywilejowane, MFA, odzyskiwanie dostępu, skrzynki współdzielone, grupy, aliasy, reguły pocztowe i aplikacje korzystające z logowania. Dostęp do hostingu lub panelu chmurowego nie oznacza natomiast automatycznej kontroli nad aplikacją: osobno ustal utrzymanie kodu, bazy danych, certyfikatów, kopii i monitoringu. Wskaż też osobę po stronie firmy, która może zmienić dane płatnika i odnowić subskrypcję.
Po czym poznać, że przejęcie jest zakończone
Przejęcie nie kończy się w momencie, gdy nowy dostawca zaloguje się do kilku paneli. Powinno mieć uzgodniony odbiór. Przed rozpoczęciem prac zapisz kryteria, które potwierdzą kontrolę nad zakresem: firmowe konta właścicielskie dla kluczowych usług, aktualna lista administratorów, udokumentowane zależności, potwierdzony dostęp do kopii i wynik uzgodnionych testów działania.
Nie trzeba czekać na idealny stan środowiska, aby rozpocząć stałą obsługę. Należy jednak jasno rozdzielić elementy przejęte od tych, które wymagają audytu, decyzji klienta, kontaktu z innym dostawcą lub osobnego projektu. Ustal również kanał obsługi, priorytety, eskalację i granice odpowiedzialności. Przed podpisaniem umowy rozdziel czas przyjęcia zgłoszenia, czas reakcji, czas przywrócenia oraz dostępność poza godzinami pracy.
Ograniczenia i ryzyka zmian pod presją
Największe ryzyko pojawia się wtedy, gdy działania są wykonywane bez właściciela, bez zapisu zależności i bez możliwości wycofania. Masowa zmiana haseł może odciąć poprzedniego dostawcę, ale również automatyczne kopie, konta techniczne i integracje. Podobnie niezweryfikowana kopia nie jest dowodem, że system da się odtworzyć, a szeroki dostęp do panelu nie oznacza automatycznego prawa do modyfikowania każdej konfiguracji.
Nie przesyłaj sekretów, kodów MFA ani eksportów konfiguracji zwykłym e-mailem. Nie wyłączaj dostępu poprzedniego dostawcy przed potwierdzeniem firmowych kont oraz testu kluczowych usług. Nie zakładaj też, że nowy dostawca odpowiada za aplikację, operatora lub chmurę bez wyraźnego zakresu. Jeżeli trwa aktywny incydent, podejrzenie wycieku lub nieautoryzowany dostęp, nie traktuj sytuacji jako zwykłego onboardingu: uruchom obowiązującą procedurę reagowania i zabezpiecz dostępne dowody.
Kiedy potrzebna jest pomoc przy przejęciu środowiska
Osobna ocena jest przydatna, gdy firma nie zna administratorów i kont uprzywilejowanych, ma niepewne kopie, obsługuje wrażliwe dane albo zależy od systemów, których nie można bezpiecznie testować w godzinach pracy. Audyt nie gwarantuje wykrycia każdego problemu, ale może dostarczyć udokumentowany obraz uzgodnionego zakresu, ograniczeń i priorytetów przed przekazaniem szerokich uprawnień.
Jeżeli rozważasz zmianę obsługi, do pierwszej rozmowy przygotuj liczbę użytkowników i lokalizacji, systemy krytyczne, główny problem oraz znane terminy umowne. Nie przekazuj danych dostępowych w formularzu. Po rozpoznaniu środowiska można ustalić, czy potrzebny jest kontrolowany onboarding, punktowy audyt czy szerszy zakres stałej obsługi IT.
Źródła
Źródła zewnętrzne zweryfikowane podczas aktualizacji 2026-09-09. Przed działaniem sprawdź ich bieżącą wersję.
